當前,我國社會經濟正處于戰略轉型時期,各大產業均經歷著一場供給側與需求側深刻革命。中央經濟工作會議指出,2017年是實施“十三五”規劃的重要一年,是供給側結構性改革的深化之年。在此背景之下,鐵路建設成為社會輿論關注的焦點之一。
近日,軌道交通網,通過詳細的資料查閱,特別總結歸納出了2017年上半年我國鐵路重點工程項目建設的情況追蹤,以供讀者悉知。由于鐵路重點工程項目一文篇幅偏長,故分為多個篇章,分批次刊登于“軌道交通網”公眾號,本篇為第三篇。

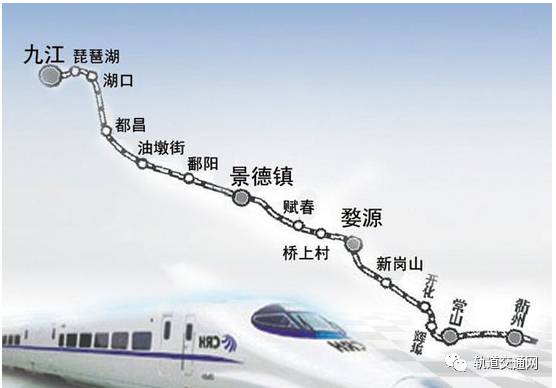

九景衢鐵路
一、基本情況
九景衢鐵路西起江西省九江市,東至浙江省衢州市,途經江西省九江市、湖口縣、都昌縣,上饒市鄱陽縣,景德鎮市、浮梁縣,上饒市婺源縣、德興市,浙江省衢州市開化縣、常山縣、衢州市,線路全長333.3公里,江西段244.9公里,浙江段88.4公里,可研批復投資估算總額265.56億元。該項目是國家中長期鐵路網規劃項目,該線東起浙江省衢州火車站,與浙贛線、滬昆客專相連,西至江西省九江火車站,與京九線、武九線相銜,與京福客專在婺源交匯,與皖贛線在景德鎮交匯。
二、主要技術標準
鐵路等級:國鐵Ⅰ級
正線數目:雙線
設計行車速度:200公里/小時
線間距:4.4米
最小曲線半徑:一般3500米,困難2800米
限制坡度:6‰
牽引種類:電力
機車類型:客車:動車組,貨車:HXD3;
牽引質量:4000噸
到發線有效長度:850米
閉塞類型:自動閉塞
建筑限界:電力牽引時速200公里客貨共線鐵路建筑限界
三、工程進度
目前,九景衢鐵路已完成工程靜態驗收,即將進入聯調聯試階段。預計今年11月份通車。

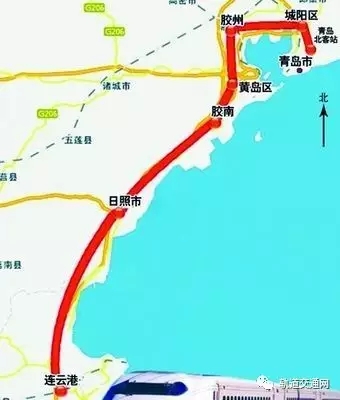

青島至連云港鐵路
一、基本情況
青連鐵路位于膠東半島東南部,連接山東省膠東半島、日照地區與江蘇省連云港地區,是我國南北沿海運輸通道的重要組成部分。青連鐵路正線全長194.5公里,其中山東省境內186.6公里,江蘇省境內7.9公里。線路北起青島北站(不含),途經青島市、日照市,南至江蘇省連云港市贛榆北站(不含),正線設紅島等7個車站。可研批復投資估算總額237.7億元。
二、主要技術標準
鐵路等級:國鐵Ⅰ級
正線數目:雙線
區段旅客列車設計行車速度:200公里/小時
最小曲線半徑:一般3500米,困難2800米,引入主要客站及個別地段結合速度目標值選定
限制坡度:青島北至洋河段最大坡度20‰,其余路段6‰
牽引種類:電力
到發線有效長度:青島北至洋河段客運車站650米,其余車站1050米
閉塞類型:自動閉塞
三、工程進度
項目于2014年開工,正在開展路基、橋梁、隧道等站前工程施工,進展正常。
哈爾濱至佳木斯鐵路
一、基本情況
新建哈爾濱至佳木斯鐵路位于黑龍江省的中東部,地處松花江南岸的哈爾濱市與佳木斯市,線路起自哈爾濱站,經賓西、賓縣、方正、得莫利、高楞、達連河、依蘭至佳木斯市的佳木斯站,途經兩市三縣,線路全長343.1公里,其中新建線336.8公里,全線共設車站14座,預留車站4座。可研批復投資估算總額347.14億元。
二、主要技術標準
鐵路等級:Ⅰ級
正線數目:雙線
速度目標值:200公里/小時
最小曲線半徑:3500米,困難2800米
限制坡度:13‰
牽引種類:電力
牽引質量:動車組列車400-500噸,貨物列車5000噸
牽引機型:客運機車:CRH系列動車組,貨運列車:HXD
到發線有效長度:1080米
閉塞類型:自動閉塞
三、工程進度
項目于2014年開工,路基、橋涵、隧道基本完成,正在開展軌道、四電、站房等施工,進展正常。

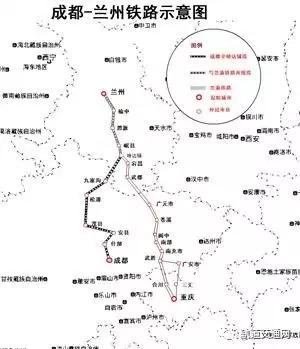

成都至蘭州鐵路
一、基本情況
成蘭鐵路線路正線建筑長度457.59公里,其中雙線301.83公里,左線單線長155.77公里,右線單線長155.94公里;新建橋梁112座共長82.71公里,新建隧道33座共長332.44公里,全線長度大于10公里隧道共14座,大于20公里的隧道2座,最長隧道為平安隧道長28.40公里,全線橋隧比為86.05%。
二、主要技術標準
鐵路等級:I級
正線數目:雙線
限制坡度:9‰,加力坡18‰
旅客列車速度目標值:200公里/小時
最小曲線半徑:一般3500米,困難2800米
牽引種類:電力
牽引質量:4000噸
到發線有效長:850米,雙機地段880米
閉塞類型:自動閉塞
三、工程進度
先期開工段于2011年開工,成都至川主寺(黃勝關)段于2013年下半年開工,正在開展路基、橋涵、隧道等站前工程施工,進展正常。
重慶至貴陽鐵路擴能工程
一、基本情況
重慶至貴陽鐵路擴能工程自重慶西站引出,向南經重慶市沙坪壩區、九龍坡區、大渡口區、江津區、綦江區、貴州省遵義市、貴陽市、至貴陽北站,正線長度345.3公里,橋隧總長24.708公里,占線路總長的60.6%。其中重慶市境內115.2公里、貴州省境內230.1公里。全線設重慶西等12座車站,可研批復投資估算總額531.09億元。
二、主要技術標準
設計時速:200公里
鐵路等級:國鐵Ⅰ級
正線數目:雙線
最小曲線半徑:3500米,重慶、貴陽樞紐梯級分布
限制坡度:9‰,加力坡18.5‰
牽引種類:電力
到發線有效長度:850米,雙機地段880米
列車控制方式:自動控制
行車指揮方式:調度集中
三、工程進度
項目于2013年開工,目前,重慶至貴陽擴能改造工程已全線接軌鋪通,工程建設進入了最后沖刺階段,計劃今年9月開始線路的聯調聯試,年底全線通車。

連云港至鹽城鐵路
一、基本情況
連云港至鹽城鐵路位于江蘇省范圍內,途徑連云港市的贛榆縣、連云港市區、東海、灌云、灌南縣,鹽城市的響水、濱海、阜寧、射陽、建湖縣、鹽城市區,新建正線長度234.0公里,其中連云港市129.1公里,鹽城市104.9公里。全線共設贛榆北等12個車站,可研批復投資估算總額259.84億元。
二、主要技術標準
本項目正線為國鐵Ⅰ級,客貨兼顧,雙線電氣化,設計速度200公里/小時;支線為國鐵Ⅱ級,單線電氣化,設計速度120公里/小時
鐵路等級:高速鐵路
正線數目:雙線
正線間距:4.4米
限制坡度:6‰
設計區段速度:200公里/小時
最小曲線半徑:一般3500米,困難2800米
牽引種類:電力
機車類型:貨運機車暫按HXD1;客運機車按動車組、SS9
牽引質量:5000噸
到發線有效長度:1050米
閉塞類型:自動閉塞
列車運行控制方式:自動控制
調度指揮方式:綜合調度集中
三、工程進度
項目于2013年開工建設,2017年7月底正線全線鋪通,預計最快年底通車。

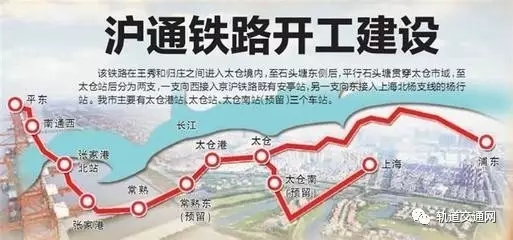

上海至南通鐵路
一、基本情況
滬通鐵路南通至安亭段線路自寧啟鐵路平東站(新設站)引出,沿九圩港西側至南通捕魚港附近跨越長江至張家港市區,往東經常熟、太倉后,往南接入上海市境內京滬鐵路安亭站。全線設平東等9個車站。滬通鐵路南通至安亭段主體工程正線全長137.5公里,其中上海市境內17.7公里,江蘇省境內119.7公里。可研批復投資估算總額361.29億元。該項目是沿海鐵路通道和長三角城際軌道交通網的重要組成部分,也是滬浙與蘇北、魯東之間最便捷的鐵路運輸通道。
二、主要技術標準
設計時速:200公里
鐵路等級:國鐵Ⅰ級
正線數目:雙線
正線長度:137.5公里
限制坡度:6‰
最小曲線半徑:一般地段3500米
牽引種類:電力牽引
牽引質量:5000噸
到發線長度:1050米
閉塞類型:自動閉塞
三、工程進度
滬通鐵路2014年開工,正在開展路基、橋梁、隧道等站前工程施工,進展正常。

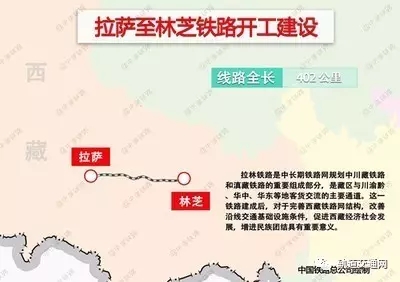

川藏鐵路拉薩至林芝段
一、基本情況
川藏鐵路拉薩至林芝段位于西藏自治區東南部,線路從在建拉薩至日喀則鐵路協榮站引出,向南穿過岡底斯山余脈進入雅魯藏布江河谷,于貢嘎跨過雅魯藏布江后向東經扎囊、乃東、桑日、加查、朗縣、米林至林芝,新建正線長度402.4公里,新建車站34座,可研批復投資估算總額366億元。本線東端連接規劃建設中的川藏、滇藏鐵路,可通往西南及東中部地區,向北、向西連接既有青藏鐵路和在建的拉薩~日喀則鐵路及規劃的日喀則~亞東、日喀則~聶拉木等鐵路,可通往西北廣大地區及我國與尼泊爾、印度的主要口岸,是西藏自治區對外運輸通道的重要組成部分。
二、主要技術標準
鐵路等級:Ⅰ級
正線數目:單線
旅客列車設計行車速度:160公里/小時
最小曲線半徑:一般地段2000米,困難地段1600米
限制坡度:12
牽引種類:電力
牽引質量:3000噸
到發線有效長度:650米,預留850米
閉塞類型:自動站間閉塞
三、工程進度
全線路基完成約80%,橋梁下部結構完成約66%,隧道完成約46%,站后工程未開始施工,工程總體進展正常。
